超详细房子装修流程图解与避坑指南,装修小白必看
蜂巢装修网 2025年2月16日 06:16:57 装修攻略 47
装修时,许多人都在为预算和流程发愁,不知如何合理分配预算、规划流程。这份攻略将为你提供答案,帮你解决疑惑!
预算分配要点

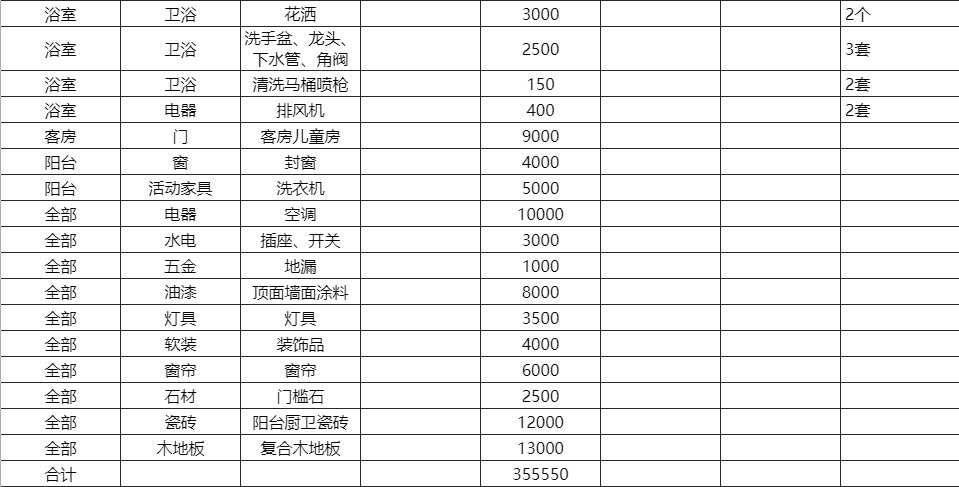

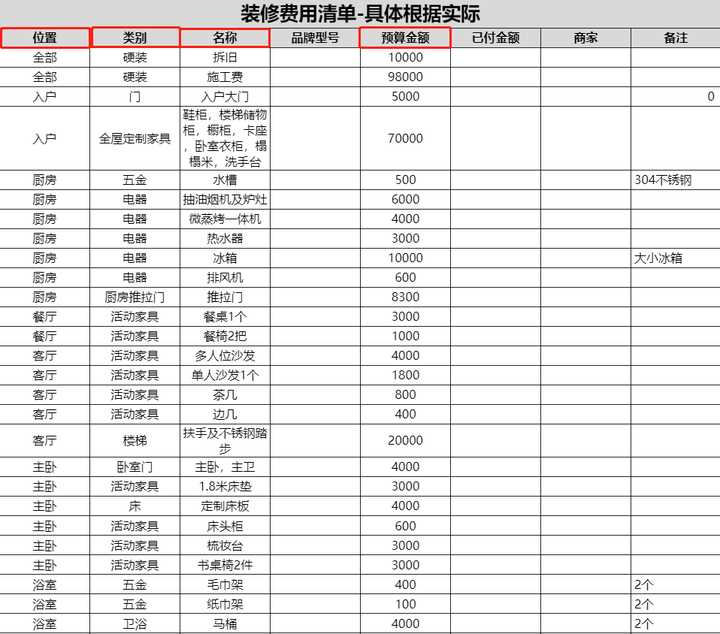

装修预算大致涵盖四个方面:硬装半包工程、主要材料、家居及家电、以及软装饰品。按照常规,这四部分的预算分配比例是硬装与家具家电各占四成,软装占两成。大多数装修公司都会提供一份硬装和主材的预算清单。有了这样的参考,我们就能更精准地管理费用,确保每一笔支出都用在最需要的地方。
做好预算规划,可以防止装修过程中出现超支现象,使装修资金使用更加明朗。在与装修公司商定预算时,务必逐一核对各项费用,以防产生额外开销。
设计师的选择

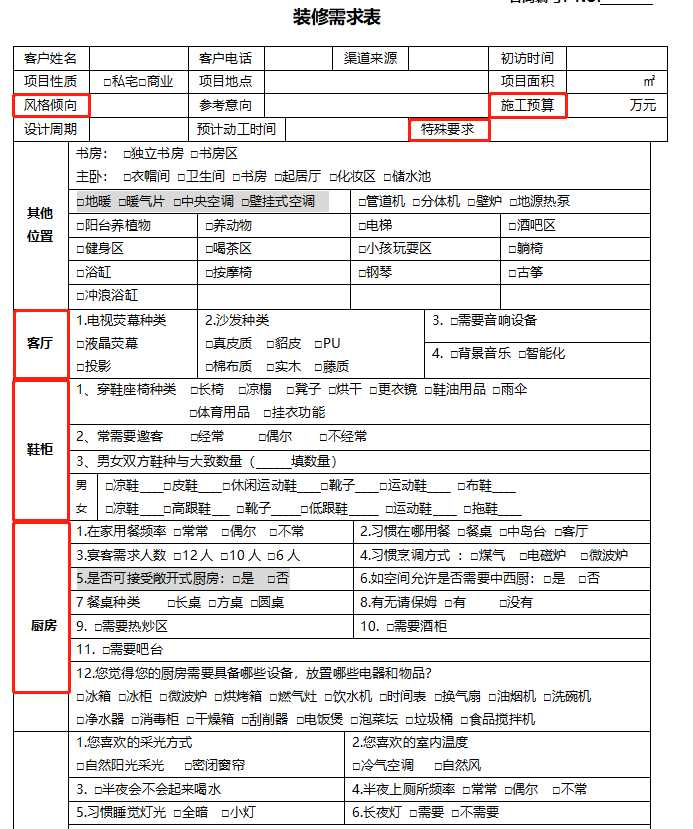

市面上价格在每平米100到200元的设计师,能够满足大部分业主的需求。以100平方米的住宅为例,设计费用大约是两万元。设计师们不仅会测量房屋尺寸,还会详细询问装修的具体需求。根据这些需求,他们能提供从需求清单、预算表到平面布局图的一整套定制化设计和效果图。
合作设计师若非与施工队同源,合同中需详细规定设计师至少需赴现场次数及设计图纸至少需调整的次数。此规定旨在维护业***益,减少后续可能产生的矛盾。故此,合同签署前,务必与设计师及施工方充分沟通。

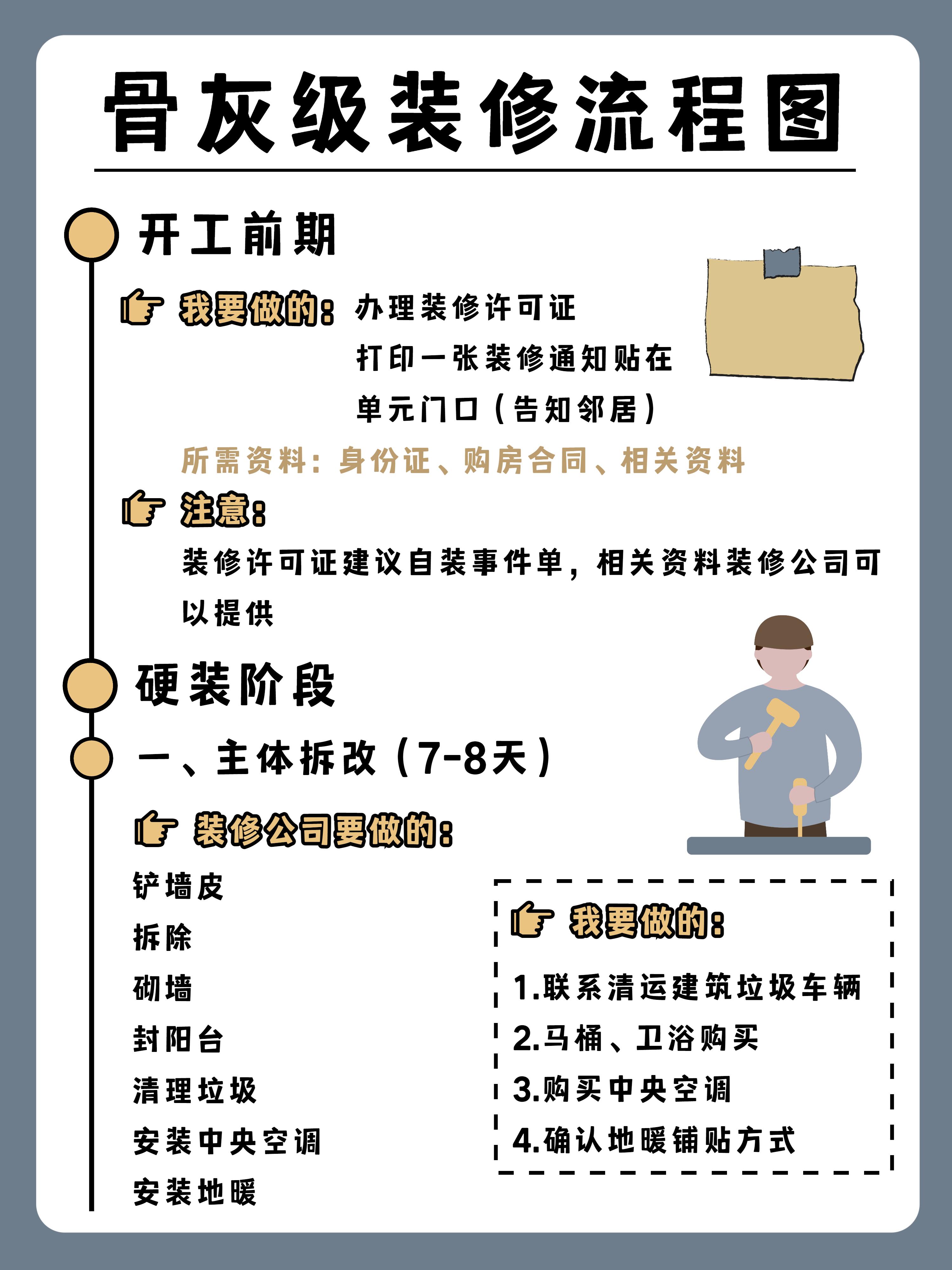

前期设备敲定

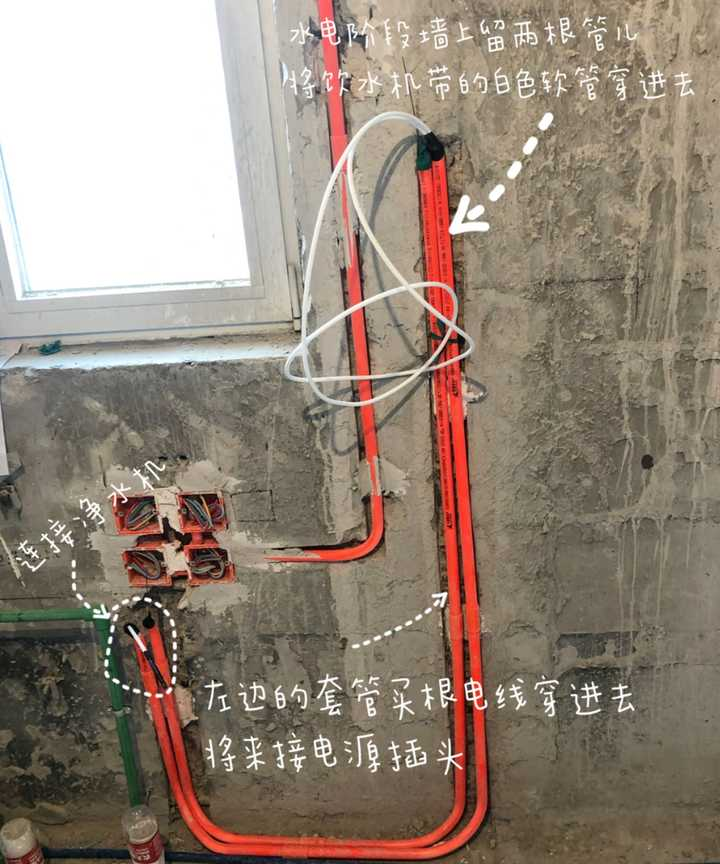

装修初期需明确是否安装中央空调、新风系统及地暖,因这些设施需在水电工程阶段安装,故需提前***购。此外,水电施工前还需确定洗手盆的类型,是选择墙排还是地排,这些小细节将直接关系到装修的整体布局及日后使用。
明确了这些事项,接下来的施工才能更加顺畅。比如,若要铺设地暖,就得提前规划管道的布置,以免日后出现麻烦。所以,在水电工程开始之前,必须明确这些设备的安装要求。
图纸与测量规划
装修前需与设计师或装修公司核对图纸,包括平面布局图、墙体改造图、地面材料图以及插座开关等细节。新风和中央空调的安装位置测量大约需一周。柜式新风机可与家具一同进场安装,通常在水电工程结束后进行,那时需到现场进行测量并制定安装方案。
橱柜公司会提供厨房的水电布局图,在拆改工程开始之前,这张图是必须取得的。对于其他需要定制的项目,可以预约工作人员上门进行测量。确保每一个步骤都精确无误。测量前,务必与工作人员进行充分沟通,以减少误差的可能。
施工阶段流程

电路改造通常耗时一至两周,完工后务必向施工人员索取电路布局图,以防将来维修或钉钉子时伤及电线。地暖安装通常需三至七天,应在墙体和水电改造完成后铺设,因为回填后便无法再进行水电开槽或墙体调整。

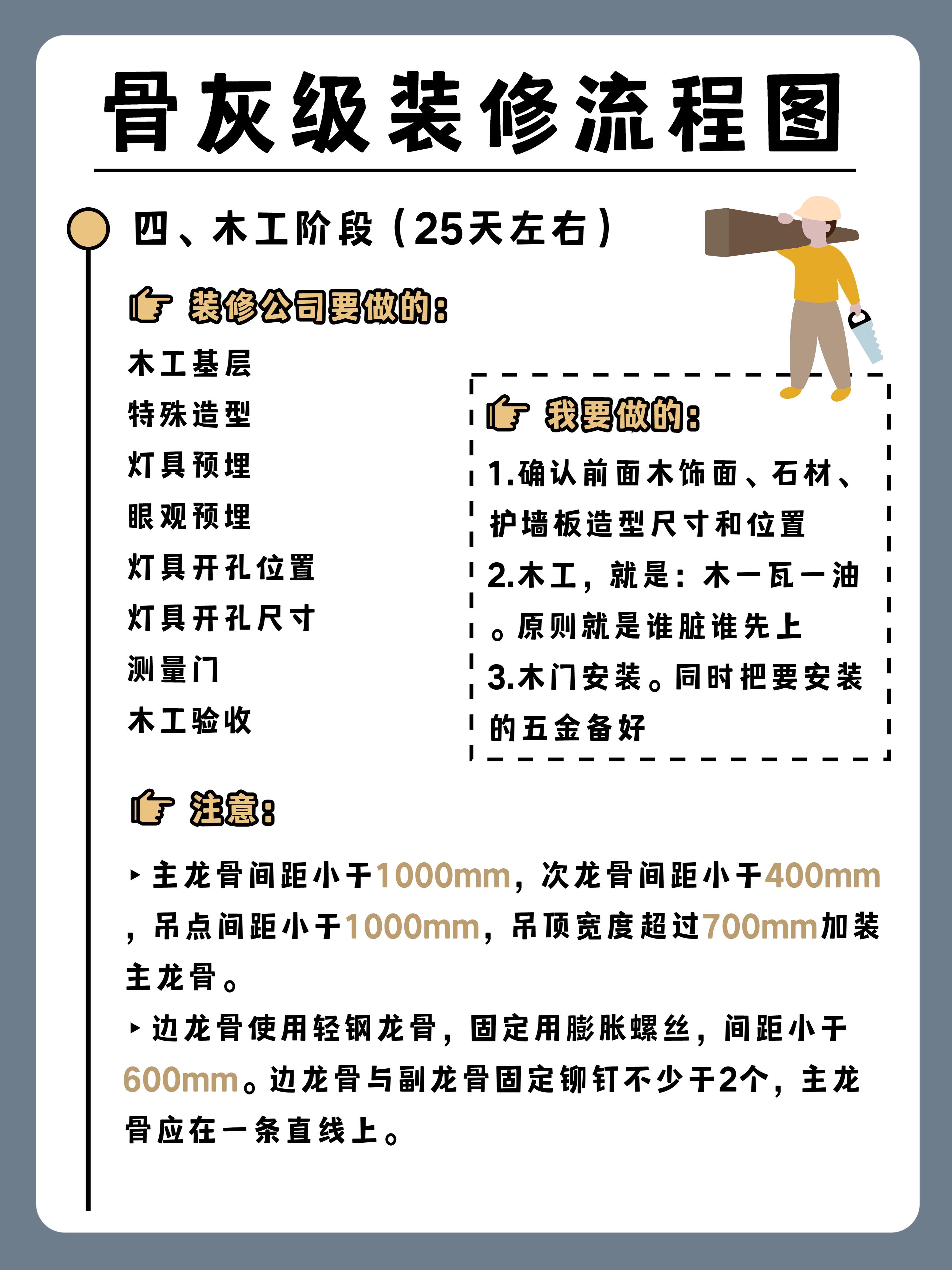

铺设瓷砖完毕、安装橱柜之前,必须先进行燃气管道的调整,不过某些地方是不允许改动管道的。室内门一般是在刷漆之后才安装,如果要做***门,就得在适当的时候完成。因此,在施工阶段,必须遵循既定流程,以防出现意外状况。

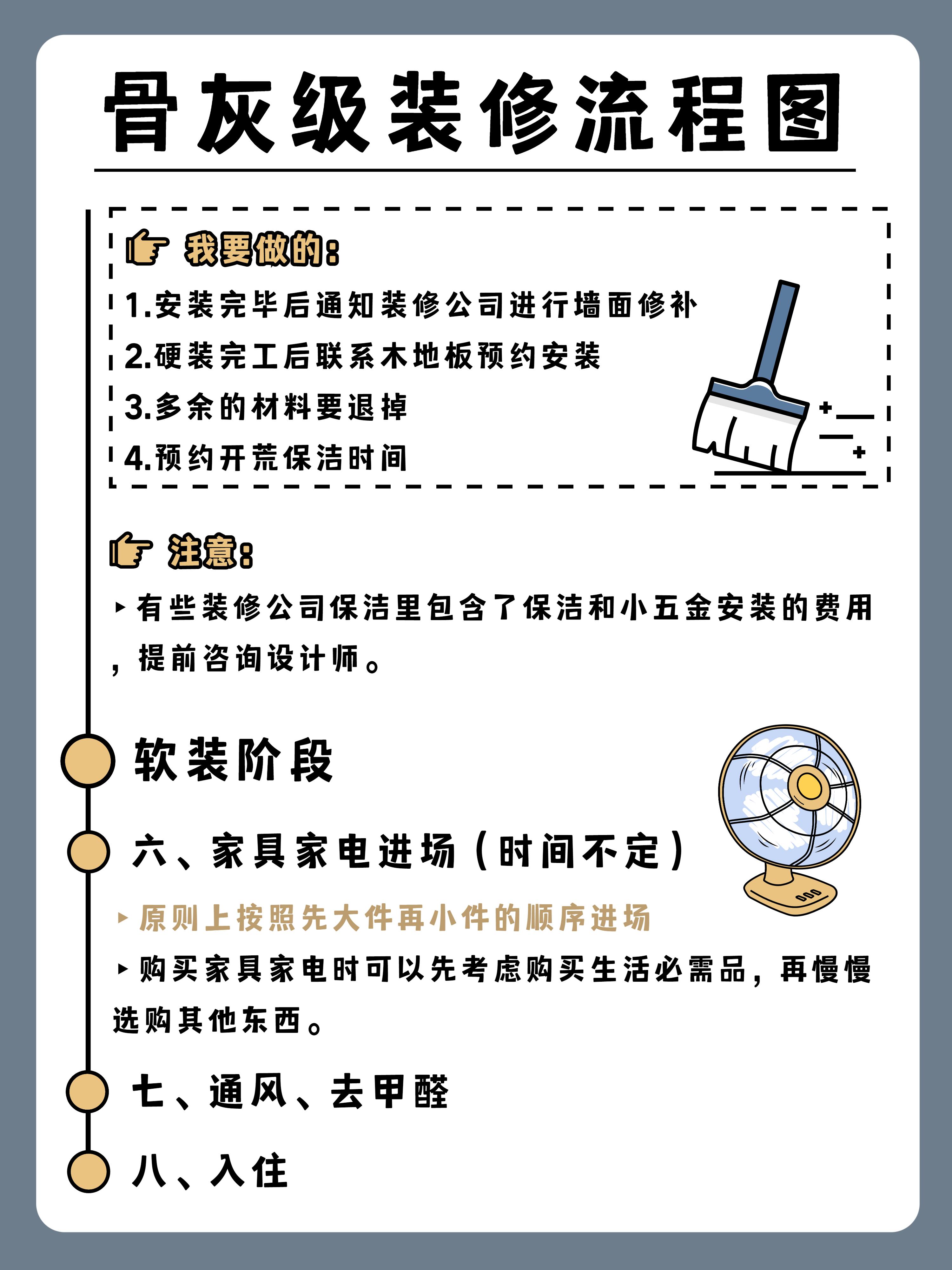

后期收尾工作

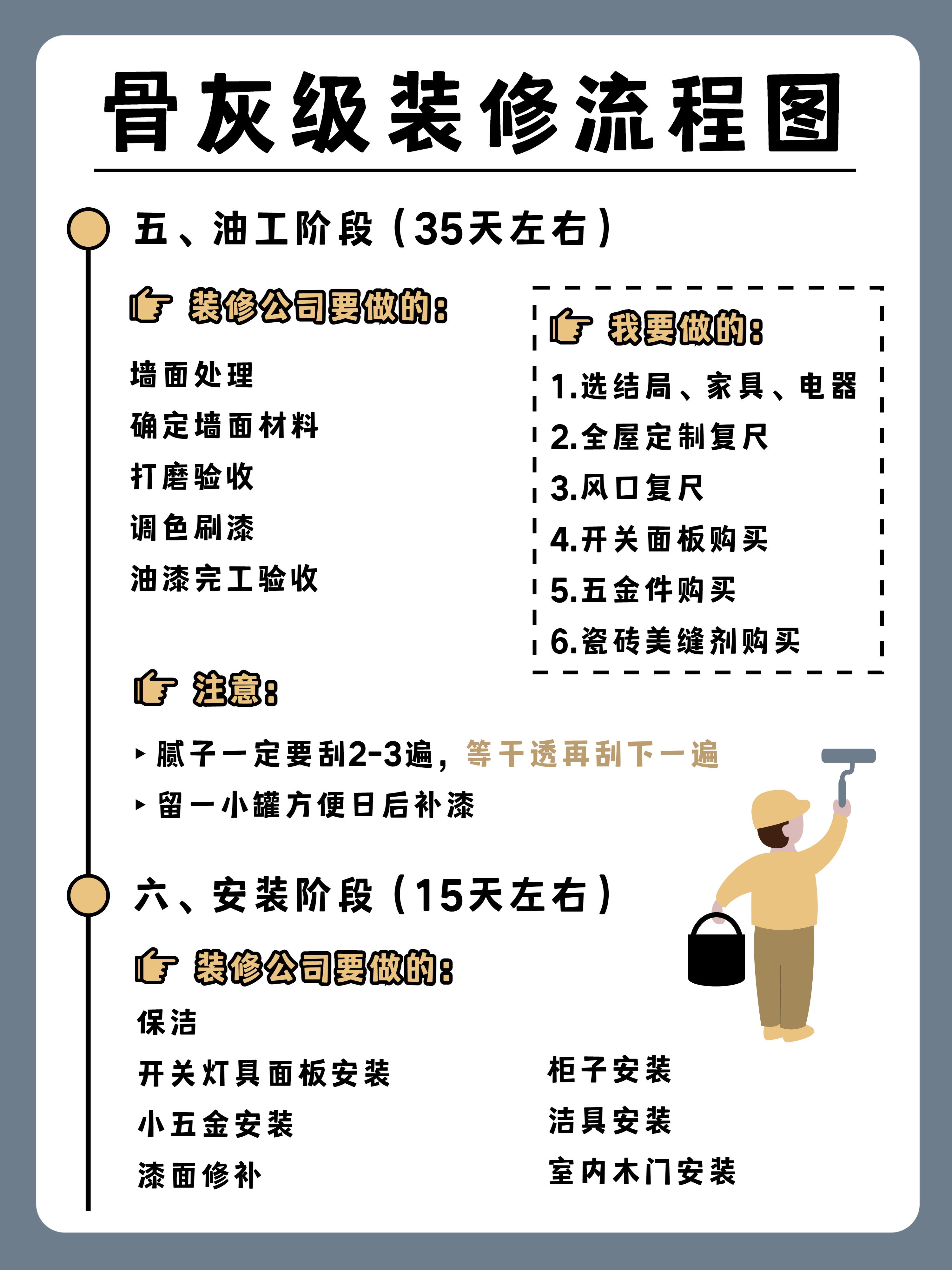

地板铺设需在屋顶吊装、室内墙面施工、门窗安装完毕后进行。在安装热水器及墙内花洒并处理排水电线时,需预先确定位置,先安装热水器,随后再与吊顶施工方联系。提前准备好剩余的建材,例如开关插座、卫浴隔断、浴霸等,并最好制作清单,逐个空间进行检查。
装修完毕后,家具和电器还未搬入之前,需进行一到两天的清洁工作,最好在挂窗帘之前完成。这样做能让家更干净、更漂亮。在装修过程中,你遇到了哪些挑战?别忘了点赞、转发这篇文章,并在评论区留下你的想法!
